首页>>公司动态>>北京弱电机房搬迁找凯源恒润北京监控安装工程公司,分享机房搬迁全流程!

北京弱电机房搬迁找凯源恒润北京监控安装工程公司,分享机房搬迁全流程!

发布日期:2025-11-30 / 点击次数:60

北京机房搬迁找凯源恒润北京监控安装工程公司,分享机房搬迁全流程!

实施维度看,北京弱电机房搬迁工作具极复杂性:一是需统筹机房建设安装、二是还要制定搬迁方案。煤矿因安全生产特殊性,需同步兼顾对外监管数据上传专线、井下安全监测监控专网、生产万兆环网等多网互联的复杂架构,更是在其上承载30多项业务系统;另一面,搬迁其本质是体力与脑力高度集中的综合工程,主导搬迁方必须将迁移过程中对安全监控、人员定位、调度通信等核心生产系统影响时长压缩至最低,避免因迁移导致安全监管盲区。

从长远角度来讲,机房搬迁是一场压力与挑战并存的硬仗,却更是一次千载难逢的升级契机。此次搬迁不仅要直面旧矿区工程设施不合理、原有网络架构设计存缺、光缆铺设不到位等历史遗留问题,更要以长远发展为导向,通过全面整改优化、重构网络架构、新增或改造光缆线路,精准适配未来5-8年的发展需求。这场攻坚既是能力的锤炼与成长,更能为后续长远服务筑牢坚实根基,其价值远超搬迁本身。

本次以X矿机房搬为例,总结一个三步法:前期梳理与规划——搬迁——试运行。X矿新旧机房在同一矿区另一新建楼宇内,未涉及地域迁移,相对少运输环节。案例以X矿实际场景统计情况分享,不同场矿适当借鉴。

  前期梳理与规划

前期涉及专线情况、网络拓扑、信息资产梳理,新机房机柜规划三部分重要内容,梳理工作决定搬迁成败关键极为重要必须高度重视,因涉及到新楼宇、地面场所与旧网络合并运行,以及梳理网络中看不足一并进行优化,这是非常好的窗口期。这阶段中网络规划工作显的突出,建设时一并提前规划,搬迁建设时一并考虑其中,搬迁前一并进行物理链路改造完成。

协调矿信息化人员对矿区网络拓扑,业务信息系统、信息系统台账记录统计分析,现场一一进行核实,同时搬迁前的线路、机房机柜规划做好前期搬迁条件、

专线统计:电信、联通、移动运营商专线类型(互联网、电路、数据专线、直通电话)、带宽、客服经理、运维人员联系提前外线变更准备工作。

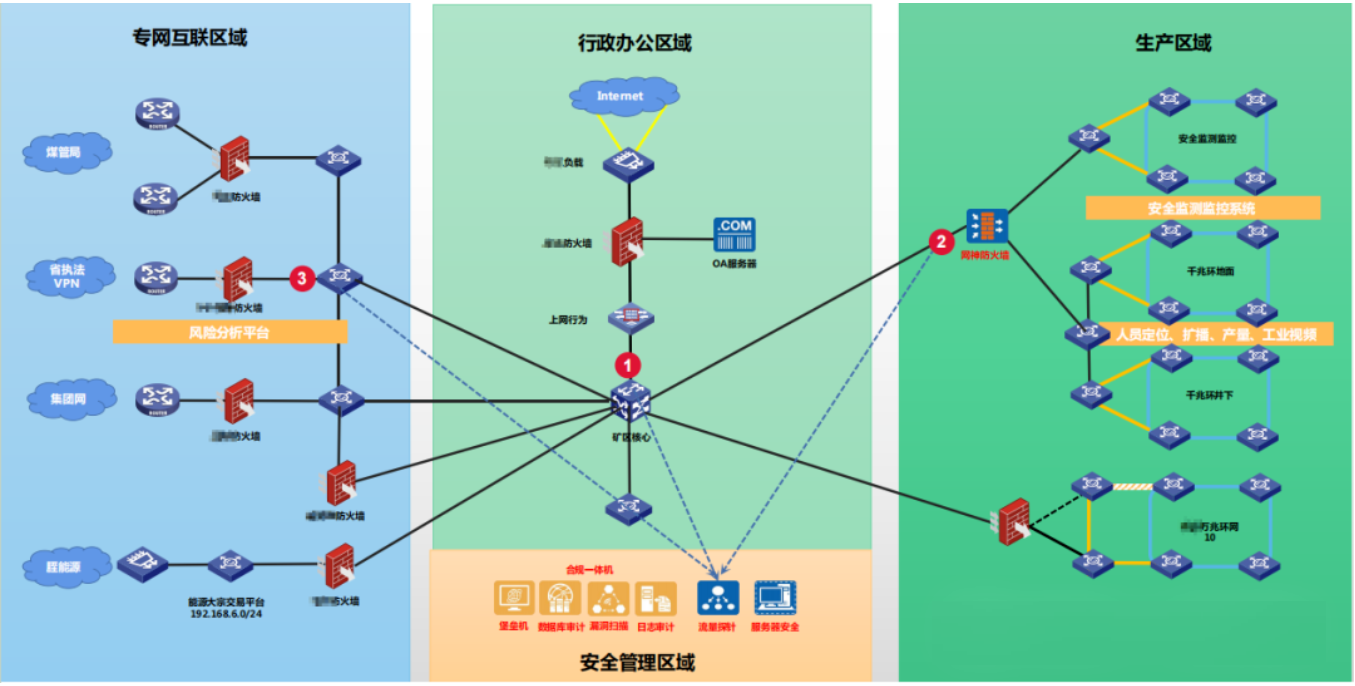

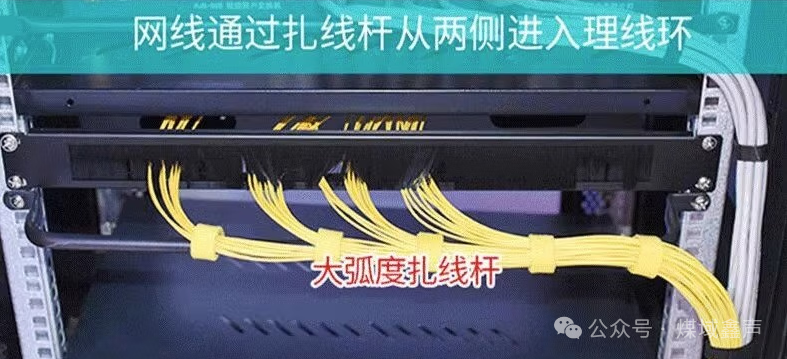

网络结构:行政办公网、外联区域的专网:煤管专网(双线主备路由)、省执法网、集团专网,各网络之间数通设备、网安设备部署模式备份保存配置文件,推导构画拓扑图。内部生产网络结构:有线调度通信网络、安全监测专网、工业环网、地面安防监控网络等。(现实案例分享一个:X矿到市局双路因配置问题无法切换路由,直接中断后发现网络不同,实际线路早中断而不知,此情况网络割接超时。)image.png

业务信息系统表:后期搬迁以一个系统为单元进行搬迁与恢复,对各生产部室及队组进行统计其业务系统,记录存档同时梳理其系统组成,例如:人员定位系统拥有主备机、客户端与数据库;工业视频系统涵盖平台和存储设备;煤炭风险分析虚拟化平台:配置3个计算单元、1 台存储设备以及若干虚拟机等,对着机柜资产摸排清楚,打好标签,必要的线缆现场拍照留底。

业务系统清单、系统名称、主备机情况、系统架构(B/S、C/S)、数据库、上传业务关系、连接拓扑或示意图、系统版本、帐密、一机多网,注意记录准确网卡地址信息、主机路由配置情况,现场Ping X.X.X.X测试正常、Netstat -ano、路由跟踪Tracert -d X.X.X.X查看会话记录。(搬迁后业务恢复阶段关键)

矿区光缆布置图:准备好矿区的地面、井下建筑图或光缆布置图,矿区机房搬迁涉及楼宇迁移,光纤主节点需相应调整,布纤方案也需同步优化。为适配未来 2~3 年的扩展需求(或者分成一期、二期新增点位规划),建议在搬迁前的建设阶段,将各期所需光缆统一整合至目标楼宇的配线室(无条件一楼楼梯下方)或配电室光交箱,再集中接入机房ODF柜中,为后续点位拓展预留充足接口与线路资源。注意下入井光缆是煤矿特色,直接通入井主要硐室中安装大对数的光交箱做为永久链路,不在对主副井多次布放光缆,且保留一定的余量。

矿区光缆总分结构:配线间大对数光交箱——汇聚节点(光交箱、直融)——尾节点(尾纤盒)

有线电话总分结构:总配线箱——汇聚点(配线架)——电话节点

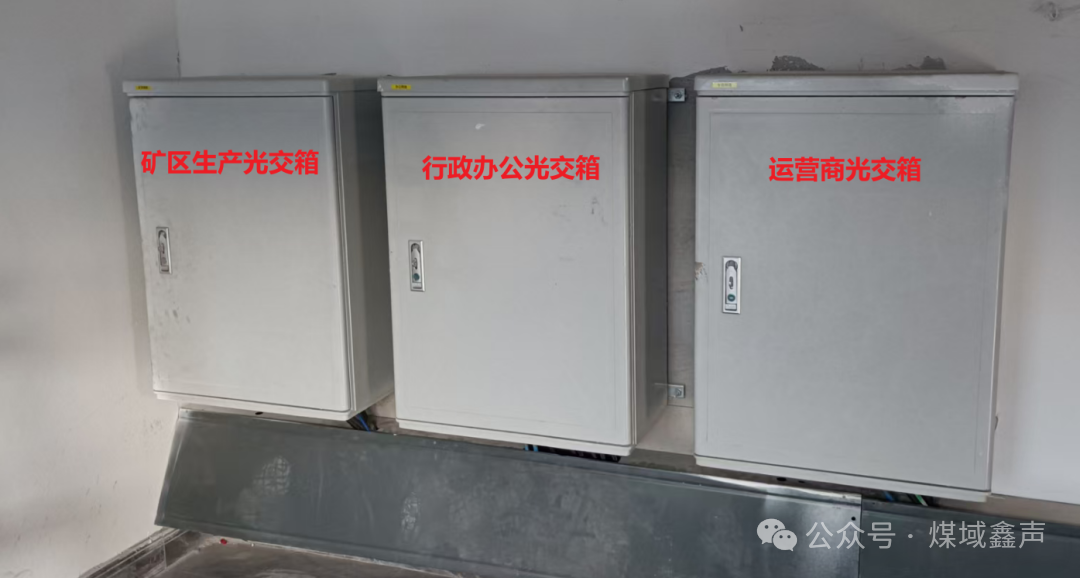

总光交箱

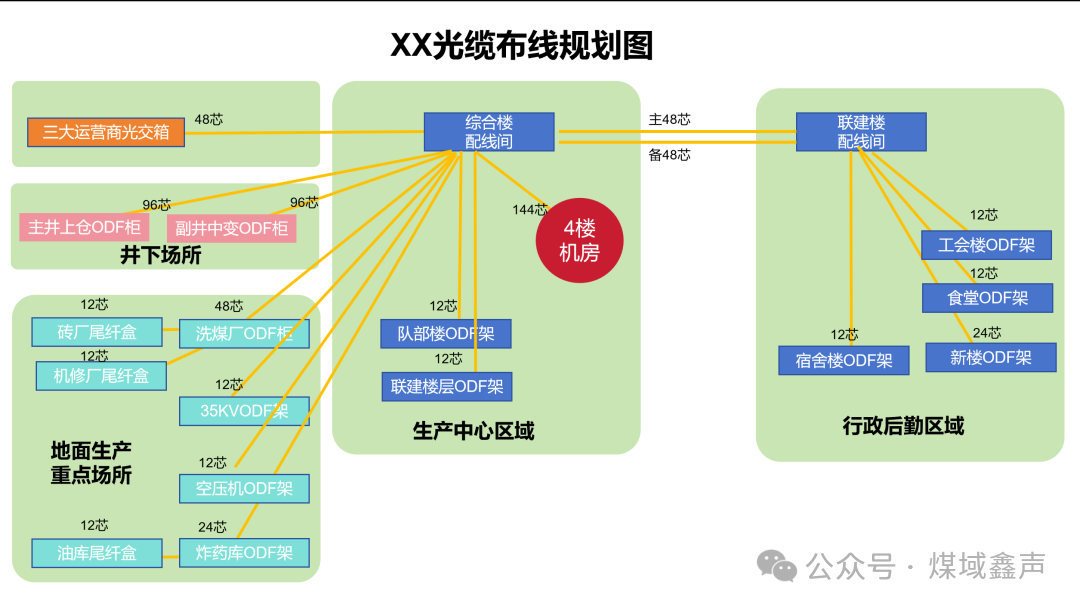

光缆布线规划图

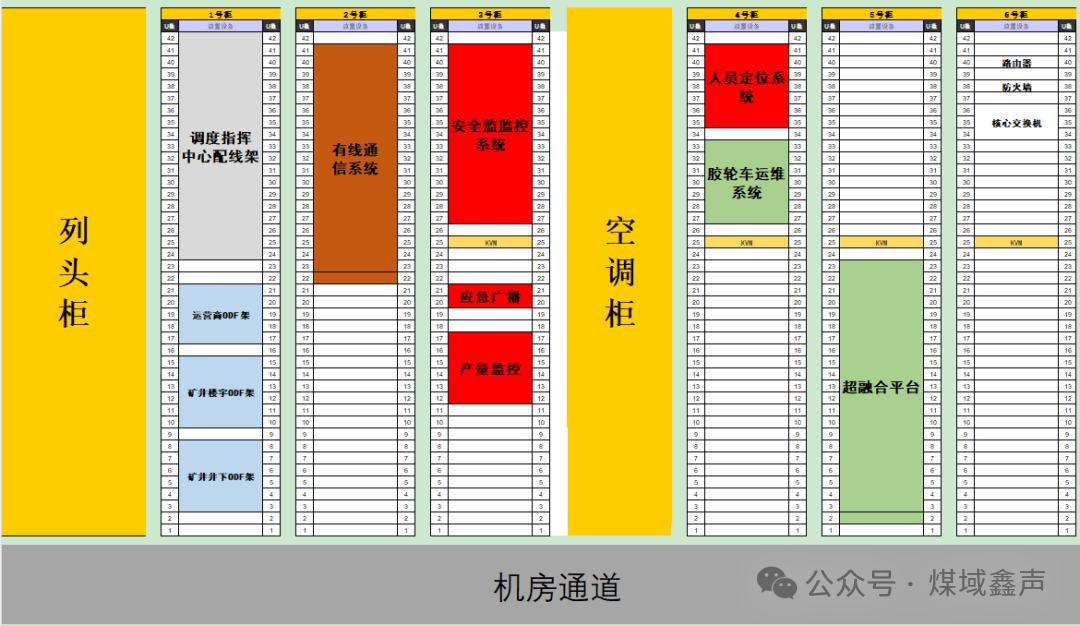

机柜规划表

新机房机柜布置规划:结合有线调度通信大对数双绞线、ODF 光交柜、网络数通设备、外联专网拓扑结构,以及数据服务器机柜、安防监控机柜等各类业务系统资产的数量与特性,现对机柜占用空间提出以下分级分类规划建议:

1、ODF光交处及调度中心配线架:机房ODF光交柜、至调度指挥中心网络配线架(调度中心每座席3根线,规划1生产、1办公、2备用),地面各场所安防接入机房专用光电转池架。特别强调一定随机抽查对光衰测试,不满足条件打回重新熔接。

2、调度有线通讯系统及其打线架:占一机柜,且靠近大对数入线处;

3、安防监控机柜,具备平台服务器、大存储、部分硬盘录像机单独一柜,机柜,42U机柜优先选24U或25U(机柜中部偏上)位置安装KVM,近端运维最舒服,对于分散区域使用光电转换器接入机房更换光电转池架统一接入美观占用空间小。

4、网络数通机柜:布置时考虑网络拓扑、故障运维、网络安全防护情况,放置时可参考规划拓扑图,例如:行政办公网顺序上网行为-防火墙-核心交换机,串串下来。因其占用不多,各外联线路分类,占半柜即可。

5、计算存储资源柜:虚拟化后的虚拟化、超融合平台类的直接分类在同一机柜。纯硬物理计算/存储资源像服务器、工控机按业务重要性、系统建设部室、所需要接入网络合理部署,同样优先选24U或25U(机柜中部偏上)位置安装KVM近端运维。注意:在交换机接入大量网线时,非要使用理线架美观时,理线架上下保持一“方格”间距(网线插拔痛苦的路过)

6、部分系统需要在调度指挥中心进行投屏注意分布式位置规划,考虑使用具有HDMI显示接口1U小型服务器,节省空间,整齐美观。需要CAD做改图业务主机使用工作站,合理调配。

7、调度指挥中心LED大屏:主备精密空调、大屏控制器、音频控制系统。

前期梳理输出:矿端运营商外线登记表、信息资产情况表、网络资产登记表、网络拓扑图、系统测试照片归集等内容,便于搬迁参照使用。

  搬迁

新机房环境测试、重要是列头柜、空调制冷操作使用、动环报警功能是否正常、UPS电池时长测试等内容,也可以采用新旧机房光缆网络,临时承载非重要业务进行机房环境测试。

制定搬迁方案(信息人员协调、配合、后勤保障),明确 “先主要,后次要”,“先冗余后其它”的搬迁原则,煤矿多环网跟主备机结构场景,可采用以下方式,破“环”对安全监控、人员定位业务实现“零中断”,主机旧机房运行,备机在新机房运行正常后再迁主机,数据自动同步;不具备主备机系统,超融合以及虚拟化业务、物理服务器一定正常关机后搬迁,不得强制断电,暴力搬运。否则系统无法启用恢复难度大,恢复时间长。

协调好运营商移机、系统顺序,保障对重要系统搬迁时系统厂家现场技术支持。同时搬迁人员明确任务清单,做好对搬迁后勤保障。注意设备拆卸需按规范记录接线顺序(贴标签拍照),运输时用防震包装,搬运过程专人全程跟随,避免硬件磕碰或丢失。
向上级单位集团公司、地方应急局、山西省执法网,沟通好数据中断时长,情况说明备案准备搬迁——开始搬迁。

设备安装需还原接线,先通电测试硬件状态,再启动系统验证数据完整性,最后测试业务功能是否正常,确保无卡顿、报错,出现问题还有业务系统厂家兜底,配合好进行处置。

  试运行

试运行阶段的标准化管理与细节优化全面开展:机房业务已全部上线并进入试运行阶段,期间先完成机房卫生全面打扫,再针对机房线缆推进标准化与可视化整理,重新规划并规范设备及线缆标签,同时借助机柜横连杆、毛刷盲板面板等工具,对机房实施规整统一的标准化管理,彻底消除杂乱问题。此外,同步熟悉机房相关报警机制、出入登记流程、门禁卡使用等各类琐碎事务并做好后期整理;若施工过程中发现空调防尘网脏乱,需及时更换,若出现机房地板等相关设施损坏情况,需督促机房建设方同步完成整改与更换。
