本方案涵盖施工全过程安全要求,需严格执行以确保人员与设备安全。

一、安全管理总体要求

坚持“安全第一,预防为主、综合治理”的安全生产方针,严格执行有关安全法律、法规和劳动保护措施,进行规范管理。杜绝重大伤亡事故,因工死亡责任指标事故为零,重伤频率为0.3‰;杜绝重大机械、重大火灾事故,急性中毒事故;交通主要责任事故为零;项目安全教育率100%。

二、安全责任体系

1、安全保证体系

成立以项目经理为现场安全第一责任人的安全生产管理体系,在企业项目管理领导小组的指导下,全面负责并领导本项目的安全生产工作。安全管理领导小组如下:

项目经理部与各工种班组(小包队伍)签订经济承包合同,必须有安全责任条款。项目部安全员对安全生产负责督促责任,强化安全监督机制的落实。及时督促整改安全隐患,写好安全日记,项目经理部认真执行劳动保护方针、政策、法规、法令、规章制度及企业项目管理领导小组的决策等,对新进场工人进行三级安全教育。对特殊工种作业人员坚持持证上岗的规定。项目经理部组织编制分项分部工程技术安全措施,组织或配合企业做好安全检查工作。2、安全技术交底

安全技术交底的安全措施要全面,要有针对性。安全技术交底,应办理签字手续。项目部技术人员,要及时将工程概况、施工方法、安全技术措施等情况向单项工程的负责人及施工员进行详细交底。分部分项工程由施工员向工人进行施工要求及作业环境的安全交底。无安全技术交底就进行施工,要追究施工员的责任。

3、安全检查

项目部安全员每天例行对安全进行检查,并记录。项目经理对每次安全检查,必须及时整改安全隐患,整改应做到“三定一落实”即定人、定时间、定措施,落实整改四防。公司或项目部,根据各施工项目的检查结论,采取警告、罚款、停工整顿等相应处罚措施。落实好班前班后安全生产教育,施工员落实每天安全注意事项。

三、施工一般安全技术常识

进施工现场的人员必须按规定佩戴劳保用品,施工人员在上岗前要接受安全教育,教育者和受教育者必须在教育登记表上签字,并经考试合格后,方可上岗;施工前进行安全技术交底,交底者和受交底者必须是本人签名。特殊工种操作人员(起重工、电工、电焊工),必须经过有关部门培训,取得操作证后,方可上岗。施工人员禁止班前饮酒,禁止在工地嬉戏打闹等。2、工现场材料、机具堆放要整齐有序,易燃易爆、易损坏物品要设专门仓库存放,有专人保管,仓库禁止烟火。进入设备内作业,必须作好排风、引风工作。上临时操作平台、设备上施工作业,必须设立爬梯等,保证施工作业安全。临边临口应设置防护栏,高空作业必须佩带安全带。禁止在非动火区域吸烟、动火等。如需动火按规定办理动火作业证

四、起重吊装安全技术措施

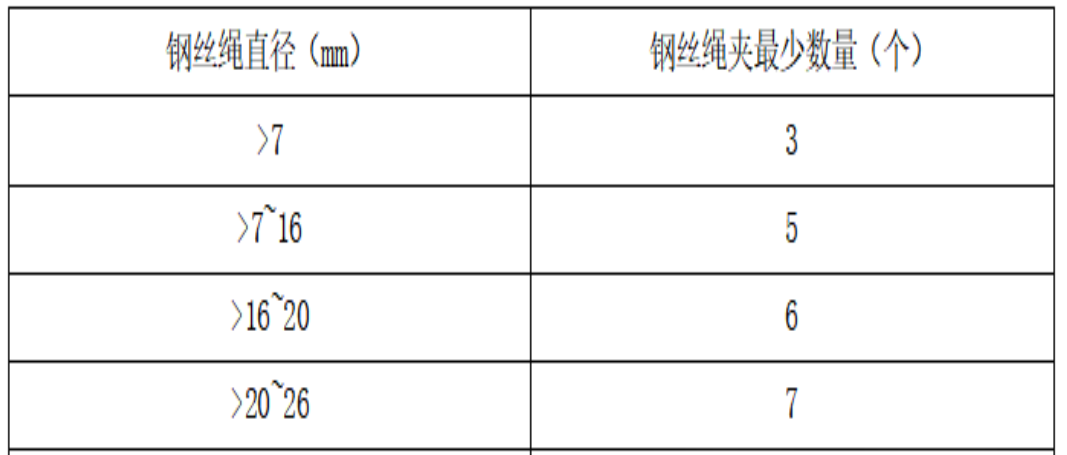

从事起重吊装的作业人员必须持有经有关部门培训后取得的资格证书,持证上岗。起吊前对作业的区域进行隔离,并拉起警戒线,防止非作业人员进入作业区域内。起吊前对起吊物的重量一定要查清,并经严格计算,选择吊点。选择一点起吊时,吊点必须在重心以上,吊点与重心线的连线与起吊物体横截面呈垂直。选择多吊点时,应使各吊点合力作用点在起吊物体重心之上,各吊索合力作用点与起吊物体重心连线和底座面呈垂直。吊索工作铅垂线的夹角不超过60°。按照起吊物体的重量选择钢丝绳吊索。吊索必须用整根绳索制成,中间不得有接头;环形吊索只允许有一个接头。用绳夹连接的索眼必须满足如下安全要求:

吊装前检查起重机的力矩限制器、水平仪、钢丝绳等。起重机吊装时的作业场地地面必须坚实平整,不得下陷,整机保持水平。起重机吊装时的风速不得大于13.8m/s。吊装放置垫木、垫块时,防止手、脚塞入起吊物和垫木、垫块之间。

五、吊装安全技术方案

光伏支架、导轨、光伏组件吊装作业区应设立警戒线,禁止车辆、非施工人员进入吊装区内。吊装前,应对起重运输和吊装设备以及所选用的索具、卡环、夹具的规格进行细致检查,发现有损坏或松动现象应立即调换或修好。起重设备应进行试运转,若转动不灵活、有磨损应立即修理。重要构件吊装前应进行试调,经检查各部件正常,才可进行吊装。吊装光伏支架、导轨、光伏组件垂直运输时,严禁在被运输的构件上站人指挥和放置材料、构件及工具。起吊光伏支架、导轨、光伏组件时,速度不应太快,不得在高空停留过久,严禁猛升猛降,以防构件脱落。构件就位后临时固定前,不得脱钩,构件固定后,应检查连接牢固和稳定情况,确定连接构件安全可靠后,方能拆除吊装索具。

六、土建基础安全技术措施

进行泵车送混凝土时注意泵车作业周围的安全,要拉起安全带以防非作业人员进入。施工班组要坚持班前会制度,在安排施工任务的同时,落实安全措施。进入施工现场的工作人员,必须穿戴整齐,工作人员工作时必须严肃认真,不得打闹嬉戏,必须听从现场负责人的统一指挥。工作人员应充分休息,禁止酒后上岗,以保证工作期间工作安全。在工作台上人员作业时,必须戴上安全带,安全带系在牢固可靠的地方,防止坠落。现场负责人和班组安全员,在施工过程认真监督检查,发现违章立即制止,发现隐患及时处理,对重大隐患要及时汇报,同时通知班组停止施工。所有施工人员杜绝违章作业。同时,也要相互监督。保证不违章作业。每个施工人员都有权向三违人员提出批评,班组有权停止其工作,对违章指挥,任何人都有权拒绝执行,并向项目部反映情况。

七、光伏组件安装安全规定

1、要严格按照说明书的要求安装组件,不得随意安装、维护。系统直流电压超过100V,必须有专门的电工操作。安装电气系统时,接线盒、电缆、支架等要与组件配套。所有配件都要遵循安全操作规范去做(其他配件也必须遵循安全条款操作)。按照当地、本国及国际相关标准进行,安装组件,要由专业人员操作。不能直接握住接线盒搬运组件。不得跌撞组件或使障碍物落在组件上。不要将组件放在没有支架或不安全的地方。需要在洁净的环境中,用干燥的工具操作。在安装工地,应该用适当的操作方法和安全设备,以防组件可能掉落的危险。在安装过程中为避免有电流产生,应将组件完全遮起来。

2、在安装组件或组件暴露在阳光下时不可触摸到线或导线的接线端口。在执行安装操作时不可佩戴金属珠宝、首饰。电路工作时不要断开线路,或拔开接线插头。结构和装置可能影响整个建筑物的防火安全,不合理的安装会加重火灾的严重性。组件应安装在一个防火隔离层上,以提高安全性。

3、组件安装应该和地面上的一样,有保险装置和电路熔断器。不要将组件安装在储存易燃气体的设备附近或产生易燃气体的地方。在安装、接线、操作组件时,尽量避免触电危险。不要将不同规格的组件用于同一组件阵列中。组件开路电压要小于标准系统最大电压。所有组件无论多大电压都要接地线。

八、安全技术措施

1、屏、柜只有专业的电气或机械工程师才能进行操作和接线。所有的操作和接线必须符合所在国和当地的相关标准要求。安装时,除接线端子外,请不要接触机箱内部的其他部分。屏、柜安装前,用兆欧表对其内部各元件做绝缘测试。

2、屏、柜内元件的布置及间距应符合有关规程的规定,应保证调试、操作、维护、检修和安全运行的要求。输入输出均不能接反,否则后级设备可能无法正常工作甚至损坏其它设备;将屏、柜按原理及安装接线框图接入光伏发电系统中后,应将接地端与防雷地线或汇流排进行可靠连接,连接导线应尽可能短直,且连接导线截面积不小于16mm2多股铜芯。接地电阻值应不大于4欧姆,否则,应对地网进行整改,以保证防雷效果。

3、对外接线时,请确保螺钉紧固,防止接线松动发热燃烧。确保防水端子拧紧,否则有漏水导致汇流箱故障的危险。在箱内或箱柜门上粘贴牢固的不退色的系统图及必要的二次接线图。配线要求使用阻燃电缆,要排列整齐、美观,安装牢固,导线与配置电器的连接线要有压线及灌锡要求,外用热塑管套牢,确保接触良好。屏、柜内所装电器元件均为光伏专门定制的产品,不可与普通产品混用,若需更换请与销售商或生产商联系,且更换熔断器熔芯(专用直流高压容芯)时注意防止太阳能光伏电池的高电压电击伤人。

九、临时用电安全技术措施

1、项目部由技术负责人组织相关人员编制临时用电方案,并经报批后实施。安装、维修或拆除临时用电工程,必须由专业持证电工完成。各类用电人员做到使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好。严禁设备带病运转。停用的设备必须拉闸断电,锁好开关箱。

2、持证电工负责保护所用设备的负荷线,保护零线和开关箱,发现问题,及时报告解决,搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。移动开关箱的电线不得拖地,不得绑在钢管架子上,需要穿墙时,必须加塑料或瓷套管保护,并在上方做好隐蔽保护,防止落物击断导线。电杆的档距不得大于35米,线间距离不得小于0.3米,木横担截面应为80×80平方毫米,长度为1.5米。

3、架设导线时,导线离地的距离是过车道应大于6米,施工现场大于4米,必须采用新的三相五线制,即三根火线,一根工作零线,一根专用保护零线。电气设备的金属外壳必须与专用的保护零线连接,专用保护零线应由工作接地线、配电房的零线或第一级漏电保护器电源侧的零线引出。不得一部分设备作保护接零,另一部分设备作保护接地。保护零线不得装设开关或熔断丝,不得作它用。

4、所有的电气设备的接地线应用铜导线,不得用铝导体做接地体或地下接地线,垂直接地体宜采用角钢、钢管或圆钢,不宜采用螺纹钢材。配电房应能自然通风,并应采取防雨和防止动物出入措施。门向外开并配锁,房内应配置砂箱和绝缘灭火器。配电屏应装有电流、电度表,它们不得共用一组电流互感器,并应装设短路、过负荷保护装置,配电屏上的各配电线路应编号,并标明用途标记。电线路维修时,应悬挂停电标牌,停、送电必须由专人负责。移动式开关箱与固定开关箱的距离不得超过30米,开关箱与其控制的固定用电设备水平距离不宜超过3米。固定式开关箱的下底与地面的垂直距离宜大于1.3米、小于1.5米,移动式开头箱的下底与地面的垂直距离宜大于0.6米,小于1.5米。

6、所有的用电设备必须配备各自的漏电开关,移动式开关箱内必须有闸刀(含插座)和漏电开关,并紧固在电器安装板上,不得歪斜和松动,箱体必须保护接零,并必须防雨、防尘。箱中的导线进线和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或箱门口。出、进线应加护套、分路成束并做防水弯,导线束不得与箱体进、出口直接接触。移动式开关箱的进、出线必须采用橡皮绝缘电缆,进入开关箱的电源线,严禁用插头连接。每台用电设备应有各自专用的开关箱,必须实行“一机一闸一漏”制,严禁用同一开关电器直接控制二台及二台以上用电设备(含插座)。

7、对搁置已久重新使用和连接使用一个月的漏电开关,应认真检查其特性,发现问题及时修理或更换。所有开关箱应配锁,应有专人负责。并应每月进行检查和维修一次。检查、维修人员必须是专业电工,检查、维修时必须按规定穿、戴绝缘鞋、手套,必须使用电工绝缘工具。对开关箱进行检查、维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。

8、所有的开关箱在使用过程中必须按照下述操作顺序:(1)送电操作顺序:总配电箱——分配电箱——开关箱(2)停电操作顺序:开关箱——分配电箱——总配电箱(出现电气故障的紧急情况除外)施工现场停止作业一小时以上时,应将动力开关箱断电上锁。所有的开关箱不得放置任何杂物,并应经常保持整洁,不得挂接其它临时用电设备。熔丝更换时,严禁用不符合原规格的熔体代替,施工现场不准使用电炉。10.每周一次的临时用电检查时,应按分部、分项工程进行,对不安全因素,必须及时处理,并应履行复查验收手续,确保安全用电的顺利进行。

十、电气仪表设备安装技术措施

1、所有从事电气仪表施工的人员必须持有效证件。所有绝缘、检验工具,应妥善保管,严禁他用,并应定期检查、检验。线路上禁止带负荷接电或断电,并禁止带电操作。熔化焊锡、锡块,工具要干燥,防止爆溅。安装自动空气开关等有返回弹簧的开关时,应将开关置于断开位置。多台配电箱(盘)并列安装时,手指不得放在两盘的搠合处,也不得触摸连接螺孔。剔槽打眼时,锤头不得松动,铲子应无卷边、裂纹,并戴好防护眼镜。利用电锤或冲击钻钻孔时,应戴好防护眼镜。楼板、砖墙打透眼时,板下、墙后不得有人靠近。管子穿线时,不得对管口呼唤、吹气,防止带线弹力勾眼。

2、穿线时,应互相配合防止挤手。安装照明线路不准直接在板条天棚或隔音板上通行及堆放材料。必须通行时,应在大楞上铺设脚手板。紧线用的铁丝或钢丝绳,应能承受全部拉力,与导线的连接,必须牢固。紧线时,导线下方不得有人。单方向紧线时,反方向应设置临时拉线。慢转动,防止脱杠或倾倒。电缆敷设至拐弯处,应站在外侧操作。木盘上钉子应拔掉或打弯。

十一、高处作业安全技术措施

高处作业者必须系好安全带,佩戴好安全帽。所有高空作业人员,不准穿硬底鞋,一律使用安全带。安全带一般应高挂低用。高空作业人员不准从高空往地面抛掷物件,也不准从地面上往高空抛物件,应使用绳索、吊篮等传递物件。特殊情况下,如果必须从高空往地面抛掷物件时,地面应有人看管,以确保不伤害他人和损坏设备。

十二、施工现场安全文明施工管理措施

施工作业人员应统一着装,穿戴得体规范,不应赤膊光上身等行为。保护施工场地容貌清洁。建筑材料、构件、料具等有序堆放,并且挂上标识牌。施工作业做到工完场清,多余材料和建筑垃圾运到指定地点整齐堆放。易损物品、贵重物品分别设立专用堆放场地,并且该场与施工作业和人员活动场地满足安全距离。工地设吸烟室,吸烟人员必须到吸烟处吸烟,严禁随意吸烟。文明卫生管理生活区设保安卫生人员,以保证生活区安全、干净。生活垃圾设置垃圾池,不准乱扔垃圾。做好施工现场防火工作。建立安全消防制度。做好治安的综合治理工作做好施工现场标牌管理工作加强生活设施的管理。在炎热的季节施工时,保证清凉饮料供应,并指定专人负责清洁卫生,预防疾病发生。炎热的天气,适当调整作息时间,工地设置医药箱,配备应急车辆。

十三、冬、雨季施工措施

做好天气预报的记录工作,时刻注意天气变化,根据天气情况合理安排作业计划。材料保管要有可靠的防雨防积水措施,设备要离地平面一定的高度,做好防潮防湿工作。施工机具统一规划放置,其传动机构电气控制部分,设置防雨棚、防雨罩。所有堆放材料、构件处设排水措施,支座必须坚固,雨后变形的支座不得堆放构件,经处理后才能重新使用。现场中、小型机械和开关箱必须加防雨罩或搭设防雨棚。漏电接地保护装置应灵敏有效。暴雨后和平时每周检查一次线路绝缘情况,发现问题及时处理。电气设备的电缆线要固定,不得拖拉在地上,下班时拉闸断电。在下雨、刮大风严禁登高、吊装、作业,电闪雷鸣时禁止室外施工。当焊接环境出现风速≥10m/s、相对湿度>90%、下雨等条件之一时,若无有效防护措施,禁止施工焊接,当焊接温度低于0℃,应考虑在始焊处100mm范围内预热到手触温暖的温度(约15℃)。施工现场湿度较大时,焊条在使用前必须进行烘干,温度为250℃~300℃,干燥时间为1小时,烘干后降温至150℃左右恒温保存,现场使用时采用保温焊条盒存放焊条。

十四、临边防护措施

面上临边的地方增设临时安全围栏,在周围拉设警戒线及警示标牌。攀爬屋面垂直爬梯时,攀爬人员必须佩带安全绳,雨天严禁攀爬。边长在500mm及以下的水平洞口必须用盖板盖住,盖板应能防止挪动,板面刷黄黑相间警示油漆,洞口防护盖板宜定型化、工具化。边长在500mm以上的水平洞口四周设防护栏杆,洞口下张设安全平网或满铺脚手板,防护栏杆高度设1.2m,水平杆、立杆及挡脚板及洞口盖板,刷黄黑相间的警示油漆,防护栏杆宜定型化、工具化。
