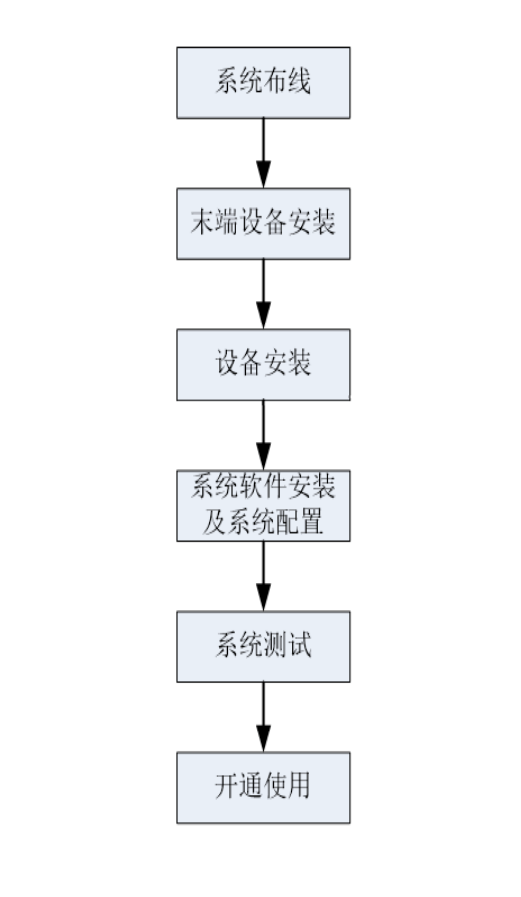

1、施工程序




2、设备安装施工方案

(1)设备安装前检查

(一)基表:

用户基表是指用于耗能计量表,一般包括水表、电表、能量表等基表。

远传原理是在普通耗能表内加装探头,将表盘转动圈数转换为电子信号,输出至数据采集器计量用。

设备在进场前由施工单位或建设单位委托鉴定单位对其各项主要指标检测,并出具检测报告。

确认设备要求的主要技术指标及其功能是否符合设计和使用要求,并有产品合格证。

安装前应确保型号、外形尺寸与图纸相符,金属壳表面涂覆不能露出底层金属,并无起泡、腐蚀、缺口、毛刺、疵点、涂层脱落和砂孔等。

(二)数据采集器:

数据采集器实现耗能表数据的采集、存贮、传输,并能对至耗能表的电源线短路检测,探头信号线的断路、短路检测,以及电压低压检测,及时向管理计算机传送运行状态报告,以保证计量数据的准确可靠。

要求设备能够接收水、电、气表输出的相关讯号进行计数并记录下来,能够确定故障或断线位置,通过总线接收控制指令,发送三表数据及故障信号。

设备在进场前由施工单位或建设单位委托鉴定单位对其各项主要指标检测,并出具检测报告。

确认设备要求的主要技术指标及其功能是否符合设计和使用要求,并有产品合格证。

安装前应确保型号、外形尺寸与图纸相符,金属壳表面涂覆不能露出底层金属,并无起泡、腐蚀、缺口、毛刺、疵点、涂层脱落和砂孔等。

塑料外壳表面应无裂痕、褪色及永久性污渍,亦无明显变形和划痕。

(2)主要设备的安装

(一)计量表的安装:

先将预留在盒内的导线用剥线钳剥去绝缘外皮,露出线芯10~15mm(注意不要碰掉线号套管),压接在设备的各级接线端上。

 (二)采集器的安装:

层间抄表平台先进行编码,然后将预留导线用剥线钳剥去绝缘外皮,露出线芯10~15mm(注意不要碰掉线号套管),压接在设备的各级接线端上。具体接线方法见产品说明。

(三)管理机的安装:

管理机是一台符合探测器运行条件的PC机。按照PC机放置标准配置中心控制室。按照产品说明安装运行软件以及用总线接各终端至管理机。

3、施工技术措施要求

安装应牢固,如有不合格现象应及时修理好。

导线编号混乱,颜色不统一:应根据产品技术说明书的要求,按编号进行查线,并将标注清楚的异型端子编号管装牢,相同回路的导线应颜色一致。

导线压接松动,反圈,绝缘电阻值低:应重新将压接不牢的导线压牢固,反圈的应按顺时针方向调整过来,绝缘电阻值低于标准值的应找出原因,否则不准投入使用。

端子箱固定不牢固,暗装箱贴脸四周有破口、不贴墙:就重新稳装牢固、贴脸破损进行修复,损坏严重应重新更换。与墙贴不实的应找一下墙面是否平整,修平后再稳装端子箱。

压接导线时,应认真摇测各回路的绝缘电阻,如造成调试困难时,应拆开压接导线重新进行复核,直到准确无误为止。

柜(盘)箱的平直度超出允许偏差:应及时纠正。

柜(盘)箱的接地导线截面不符合要求、压接不牢:应按要求选用接地导线,压接时应配好防松垫圈且压接牢固,并做明显接地标记,以便于检查。

表具、柜(盘)箱等被子浆活污染:应将其清理干净。

运行中出现误报:应检查接地电阻值是否符合要求、是否有虚接现象,直到调试正常为止。

当抄表系统在管理中心计算机处与其它子系统相连时,必须增加信号分隔器,且要注意接口采用的通讯格式。
