本工程所有电气用穿线管均为热镀锌钢管,SC32及以上均为明敷,SC32及以下均为暗敷。在地库、电气室和机械室中的导管系统应明线安装在墙或天花板上。安装在其他区域的导管系统为隐藏导管,在假吊顶内的导管必须明安装在墙上或天花板上。

(1)电气明配管流程

材料进场检验→管材及支吊架加工→测定箱盒工及支吊架位置→固定支吊架→固定管盒→管路敷设→管路接地

(2)单根明配管做法

单根明配管采用圆钢支架及管卡固定。做法见下图:

单根钢管在吊顶内安装示意图

1-单边管卡2-接地线3-接线盒4-接地卡5-钢管

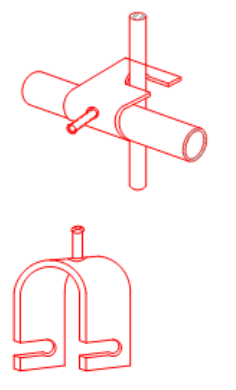

单边管卡大样图

(3)成排明配管做法

明配钢管应排列整齐、横平竖直,固定点间距均匀,固定牢靠。

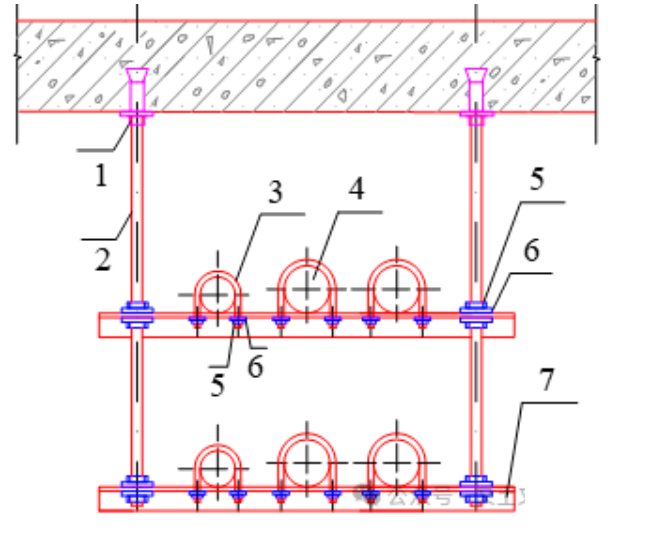

成排明配电线管采用圆钢作吊杆,角钢作横担固定。做法见下图:

符号说明:1-膨胀螺栓2-吊杆3-U形螺丝管卡4-钢管5-螺母M8~M10

7-角钢支架6-垫圈8~10

(4)热镀锌钢管的敷设一律采用套丝管箍连接,要求钢管经扫管后进行管头套丝,套丝长度以用管箍连接好后螺纹外露2~3扣为宜,套丝完成后应检查是否光滑、平整,一般需对管口作二次打磨处理,以便保持光滑、平整,不损伤管内导线。钢管套管应拧牢防止松动、脱落,紧固完成后,装好接地边线,接地线采用镀锌专用接地线卡,禁止使用钢筋焊接地线,钢管入盒处用锁紧螺母固定牢固,装设好镀锌接地线卡。

(5)钢管管卡间的最大距离如下:

敷设方式

钢管直径(mm)

15-20

25-32

40-50

吊架、支架或沿墙敷设

管卡间最大距离(m)

1.5

2.0

2.5

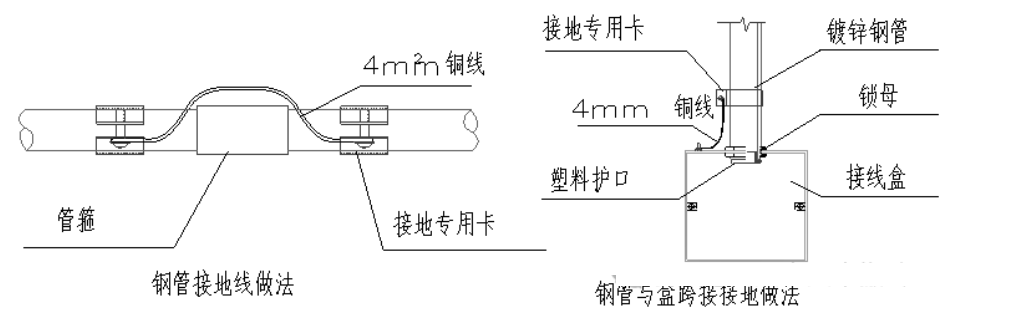

(6)明配钢管应排列整齐,固定点间距均匀,与终端、转弯点、电气器具或接线盒、箱边缘的距离为300mm。明配管管箍连接处、明配管与接线盒连接处跨接地做法见下图:

(7)钢管进入配电箱时,应使用配电箱的敲落孔,无敲落孔时使用专用开孔器按管径大小开孔,并使用锁紧螺母固定牢靠,连接牢固后管螺纹宜外露2~3扣。

(8)所有导管须彻底擦洗,去除一切赃物、刺口和潮气。在布线前,所有导管出口须用塞塞住以免水和其他物质进内。接近布线前,所有导管须彻底抹擦至完全干燥及清洁。
